為全力保障公司生產運營有序進行,進一步提高廠務設備的穩定運行能力,同時滿足1.5GW智能組件制造項目動力接入需求,7月22日起,鎮江公司組織廠務系統年中停機檢修工作。
夯實基礎,精心謀劃到位
為保障停產檢修工作順利開展,從6月份開始,鎮江公司工程部多次組織召開關于檢修事項安排的會議,詳細討論了檢修的細節,廣泛聽取大家對隱患提出的整改提議,并與相關部門溝通協調停電停水影響范圍,結合設施設備維護保養及消缺改造項目、組件新項目施工計劃,制定了《工程部2022年年中停產檢修實施方案》和《各區域停電計劃表》,明確動力、環保兩大模塊各區域檢修的詳細內容、責任人員、時間節點,并結合動力設備設施運行特點認真部署動力設備設施檢查工作,將檢修工作和責任細化到每個細節、每個崗位、每個人,做到全員發動,層層分解,明確重點。

不留死角,安全管理到位
鎮江公司在落實疫情防控各項措施的基礎上,統一思想,凝聚力量,抓緊抓實抓嚴檢修期間“一防三管”(疫情防控和安全管理、質量管理、進度管理)工作,確保檢修工作質量全面過硬,同時,鎮江公司向檢修一線人員送上防暑降溫物資,并合理安排工作時間,科學分配工作任務,做到安全施工、文明施工。

不懼困難,責任落實到位
檢修恰逢大暑天氣,“上蒸下煮”的模式沒有嚇退我們的員工。為確保檢修工程按期順利完成,工程部、安健環管理部及相關部門員工頂著烈日、加班加點,加強對配套服務商的管理,保質保量的完成檢修工作。



7月22日至24日,消除高壓配電房聯絡柜穿墻套管放電異常,完成高壓配電房直流屏蓄電池更換。

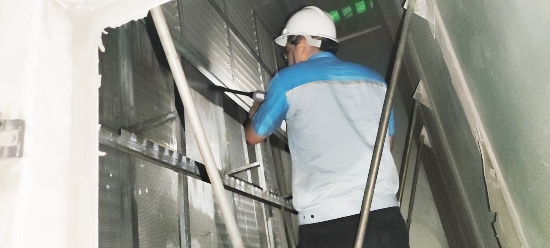

7月24日下午,電池一車間壓縮空氣恢復供應,有力配合了電池中心工藝設備保養工作的開展,在完成冷凍水管道補水后,空調/工藝制冷系統恢復運行。

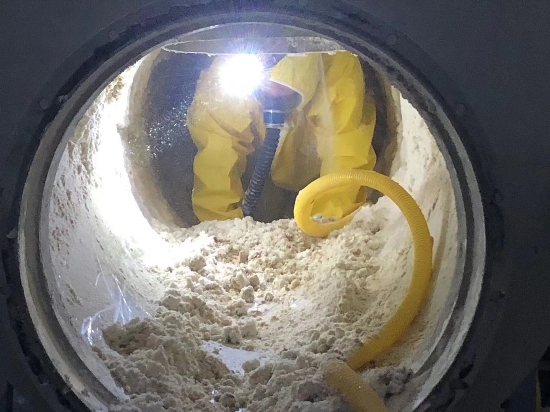

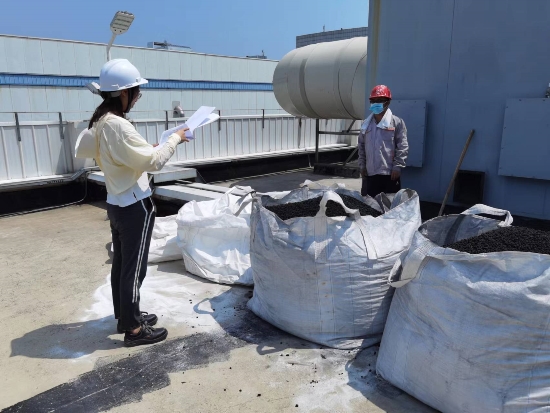

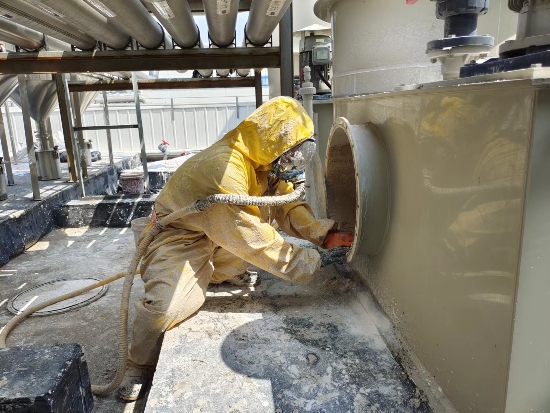

7月22日至26日,環保設施模塊同步對廠務廢氣處理系統、廢水收集池、潔凈空調系統、超純水系統、特氣化學品系統以及工藝冷卻水系統進行了維護保養。
“功成不必在我,功成必定有我”。年度檢修的號角已經吹響,走進檢修現場,到處都是繁忙有序的景象,每名參戰人員把“安全”深深地烙在心頭,專注于每一個檢修環節,以敢打硬仗、勇于爭先、甘于奉獻的精神,爭分奪秒奮戰在檢修現場,為全面完成年度目標任務貢獻力量,以更好的成績迎接黨的二十大勝利召開。
